C4LP-Baustellenblog

Das Onlinetagebuch zum Bau des Zentrums für Life-Science und Plasmatechnologie in Greifswald

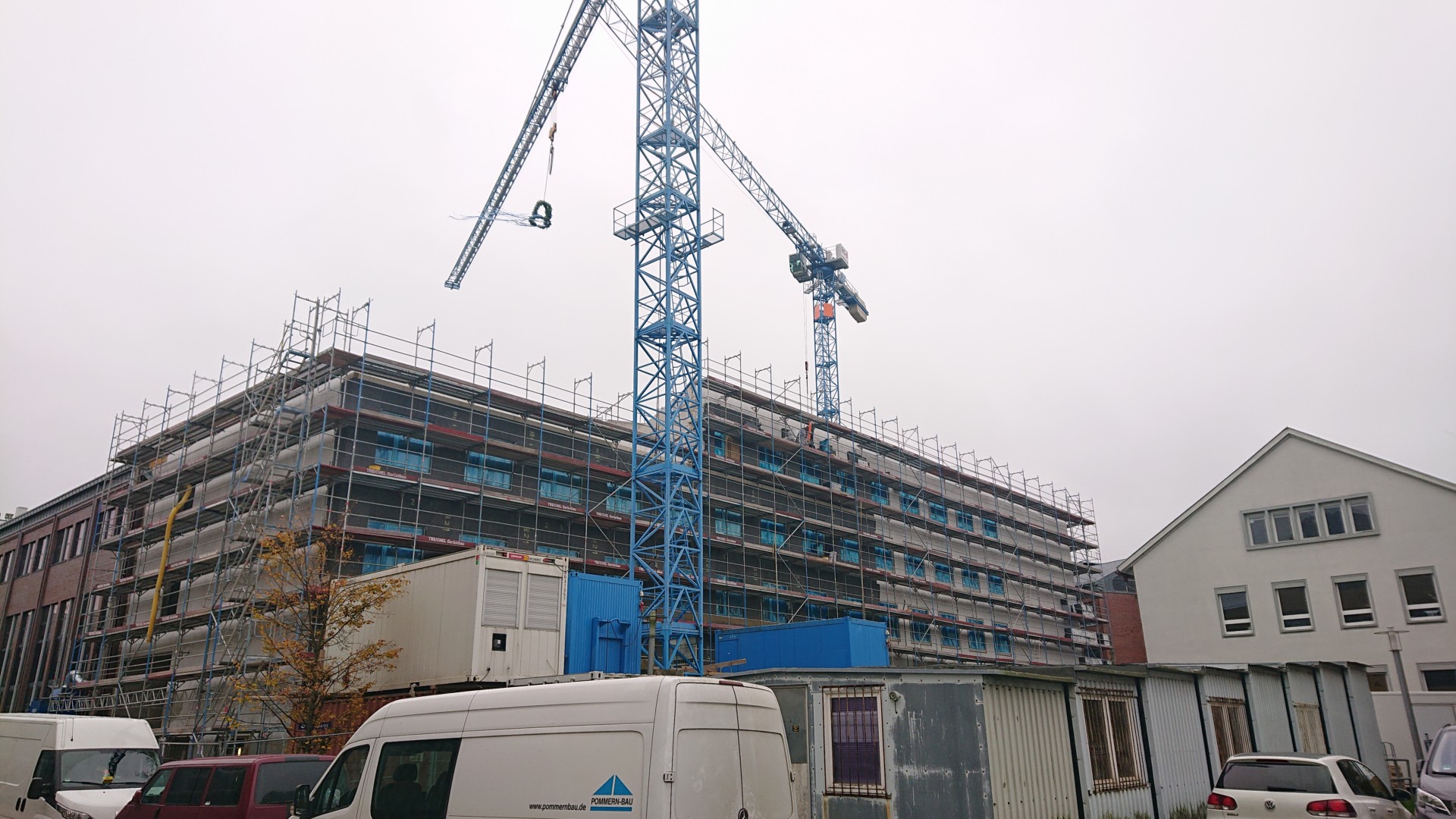

Winterfestmachung

Winterfestmachung

In den Wochen nach dem Richtfest haben sich die Arbeiten am C4LP temperaturbedingt auf die Winterfestmachung des Baus und den Beginn des Innenausbaus konzentriert. Mittlerweile sind alle Fenster montiert und sowohl an den Wetterseiten (Norden und Westen) als auch weitestgehend auf dem Hof große Teile der Wärmeisolierungen angebracht. Laut Zeitungsberichten sind die Arbeiten für Heizung, Sanitär und Elektro im vollen Gange. Continue reading →

Posted by FrankH in Baufortschritt

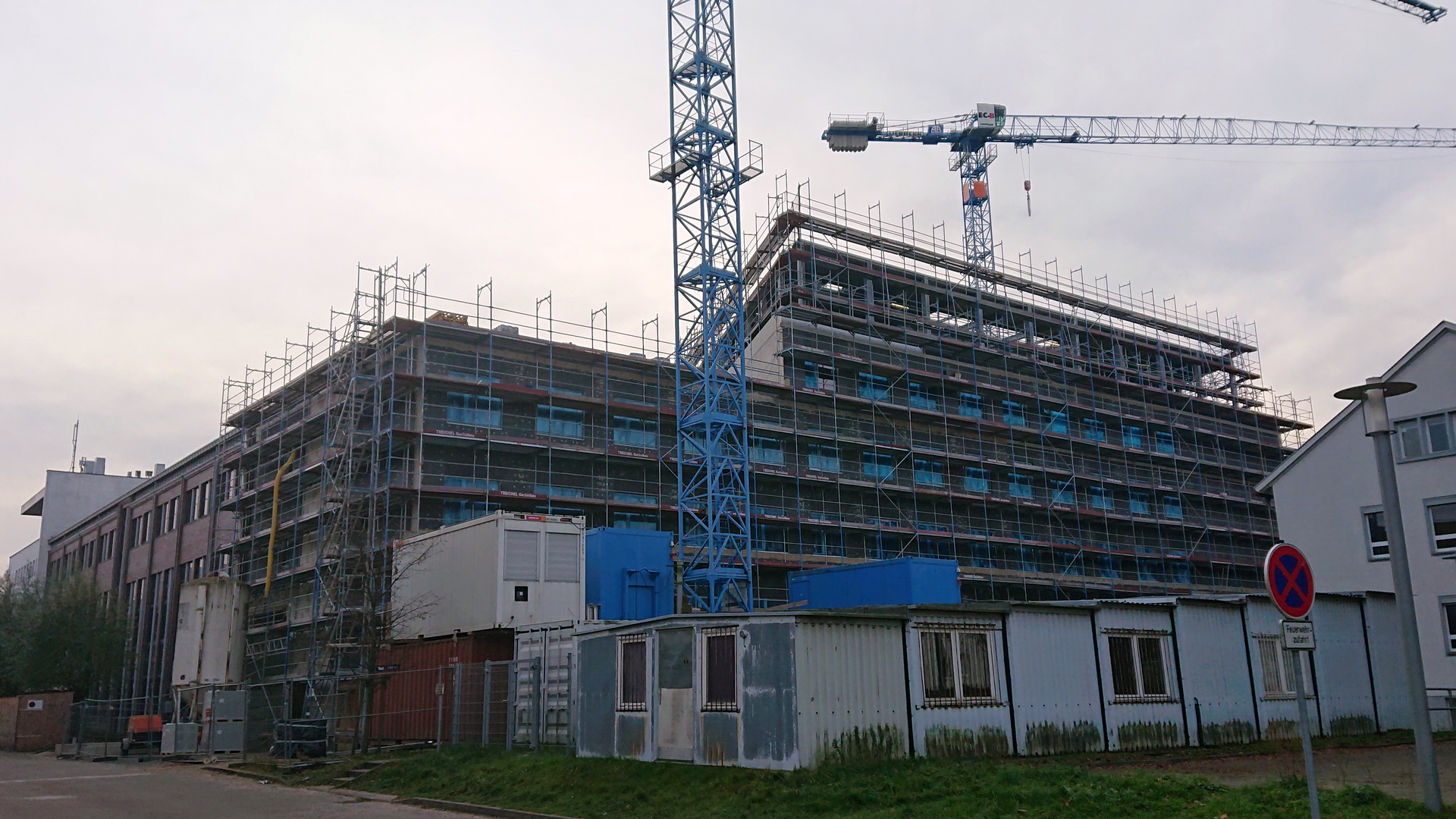

Richtfest

Richtfest

Am vorigen Freitag war der Termin für das Richtfest des Zentrums für Lifescience und Plasmatechnology (C4LP). Corona-bedingt fanden allerdings keinerlei Feierlichkeiten statt und es bestand auch keine Möglichkeit für die zukünftigen Nutzer, die Baustelle zu besuchen und den aktuellen Stand der Bauarbeiten zu besichtigen. So bleibt auch weiterhin nur der Blick von Außen auf das Gebäude – auch wenn sicherlich schon an vielen Stellen der Innenausbau begonnen hat. Continue reading →

Posted by FrankH in Baufortschritt

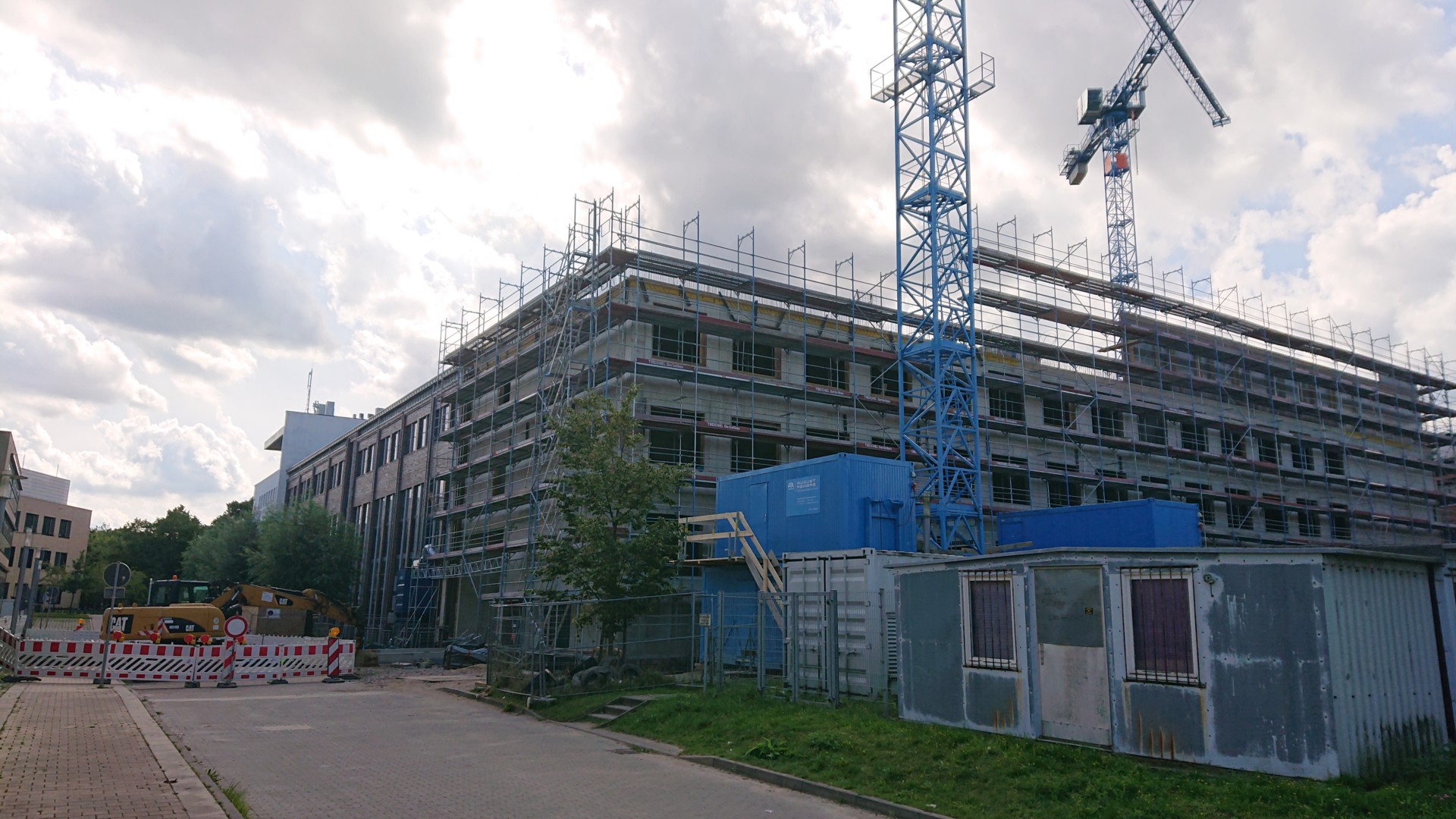

Fensterbau

Fensterbau

Der offensichtlichste Fortschritt der letzten zwei Wochen auf der Baustelle war der Einbau der ersten Fenster. Während auf der Hofseite des Gebäudes zunächst nur Fensterrahmen des 1.,2. und 3. Obergeschosses montiert wurden, sind auf der Nordseite am Labortrakt bereits Scheiben montiert. Dort wurden auch die Zugänge mittels provisorischer Holztüren versperrt.

Continue reading →

Posted by FrankH in Baufortschritt

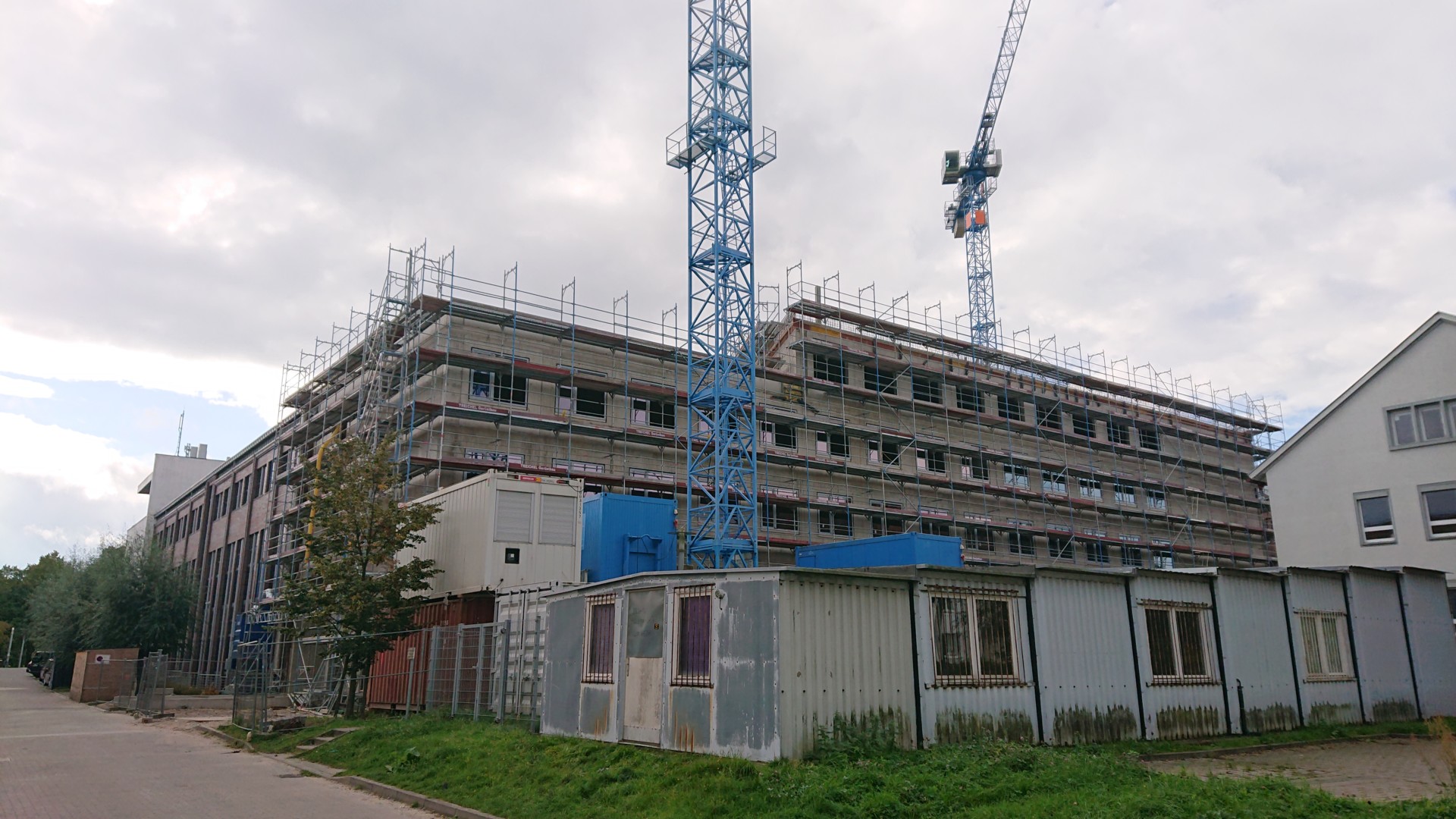

Dacharbeiten

Dacharbeiten

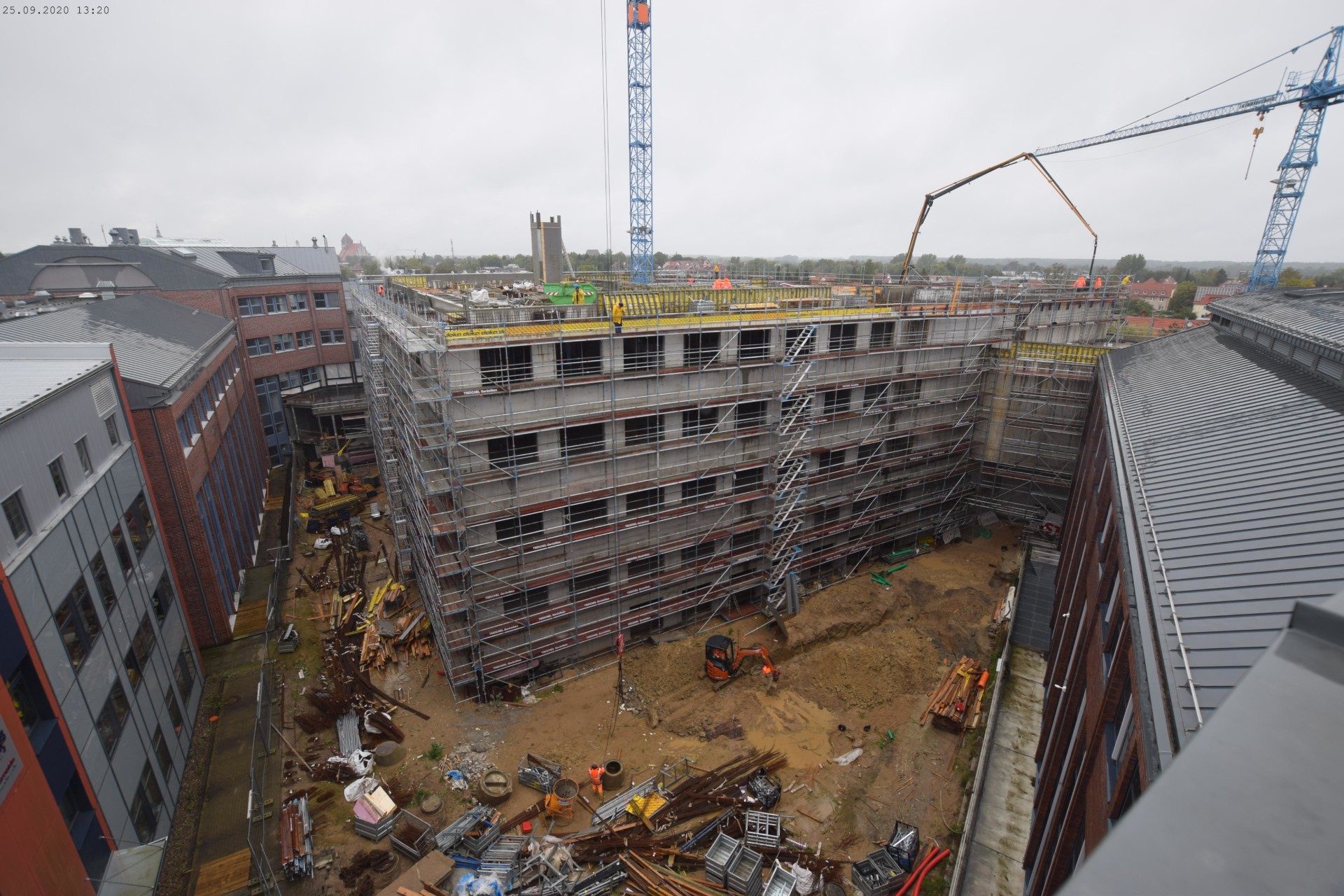

In der zweiten September-Hälfte konzentrierten sich die Arbeiten auf den Bereich des Daches und des dortigen Funktionsgeschosses. Leider ist dieser Bereich nur über die Webcam einsehbar, da der Bau mittlerweile die umliegenden Gebäude überragt. Im Hofbereich zwischen C4LP und INP wurde nochmal gebaggert und die Kanalisation vom Fundament des INP zum Fundament des C4LP verlegt. Ob das so geplant und dokumentiert wurde? Continue reading →

Posted by FrankH in Baufortschritt
Bauarbeiter nutzen Spätsommer

Bauarbeiter nutzen Spätsommer

Dank der spätsommerlichen Bedingungen gehen die Arbeiten am C4LP weiter gut voran. Da bereits an der Decke des vierten Obergeschosses gearbeitet wird, lässt sich der aktuelle Baufortschritt allerdings nicht mehr so gut beobachten. Ende der Woche wurden jedenfalls die Umfassungen des Daches gegossen, was darauf hindeutet, daß es dort oben bereits weitergeht. Continue reading →

Posted by FrankH in Baufortschritt
Straßensperrung

Straßensperrung

Mit dem Fortschritt der Bauarbeiten ist auch der Anschluß des Baus an die städtische Infrastruktur verbunden. Dies zeigt sich aktuell durch eine komplette Sperrung der Felix-Hausdorff-Straße – dort werden derzeit die Wasser-/Abwasserrohre und vermutlich auch die Starkstromversorgung auf Höhe der Rampe und Zufahrt zum Hof in den Boden eingebracht. Continue reading →

Posted by FrankH in Baufortschritt

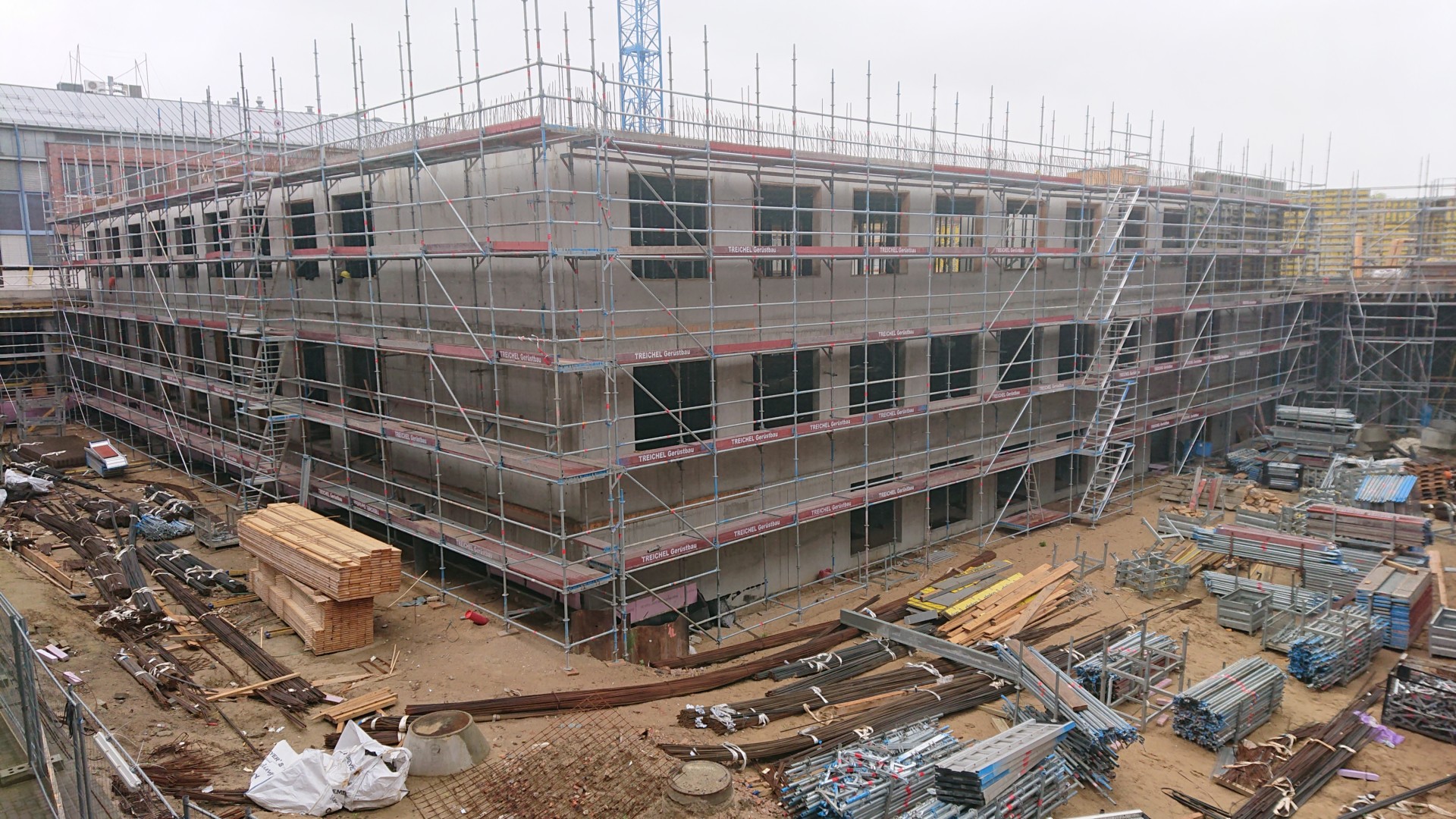

Es entsteht ein viertes Obergeschoß!

Es entsteht ein viertes Obergeschoß!

In den vergangenen Tagen wurde nicht nur das dritte Obergeschoß, sowohl im Bereich der Büros auf dem ehemaligen Hof des Biotechnikums, sondern auch im Labortrakt hinter dem Nordgiebel des INP fertiggestellt. Überraschenderweise wurde auch mit dem Bau eines weiteren Obergeschoßes begonnen, denn in den am letzten Freitag gegossenen Teilen der Südwand am Biotechnikum sind Fenster der gleichen Größe wie bei den Geschossen darunter vorgesehen. Damit wird der Bau deutlich höher als die umgebenden Gebäude. Continue reading →

Posted by FrankH in Baufortschritt

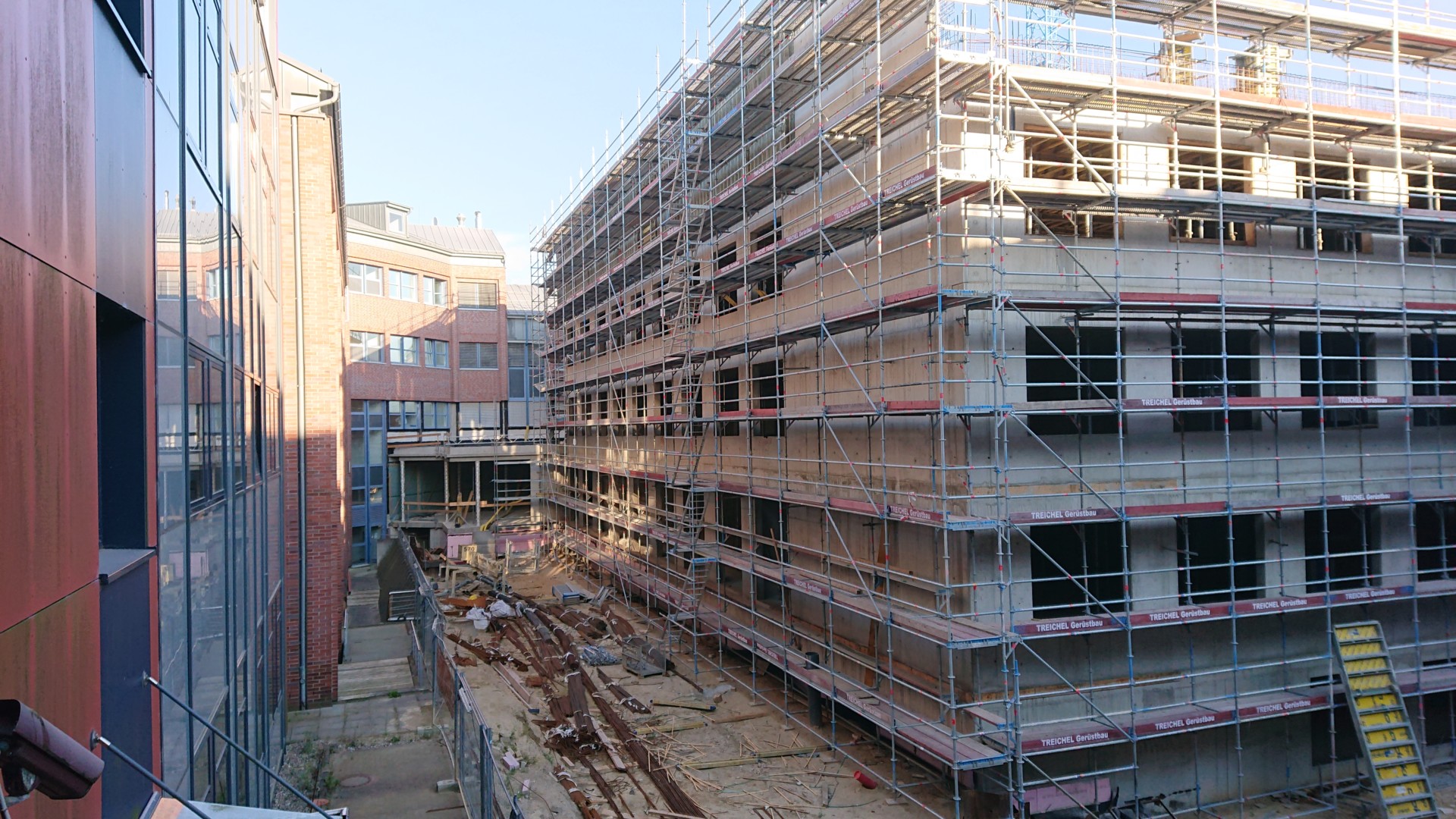

Drittes Obergeschoss in Bau

Drittes Obergeschoss in Bau

Mit dem Ende der Sommerferien konnte auf der C4LP-Baustelle nicht nur die Rohbau-Fertigstellung des zweiten Obergeschosses verzeichnet werden, sondern auch der Beginn der Arbeiten am dritten Obergeschoß. Wie schon bei den anderen Etagen wurde hier auf der Südseite vor dem Biotechnikum mit dem Bürotrakt des C4LP begonnen und sich in Richtung Labortrakt hinter dem Giebel des INP vorgearbeitet. Continue reading →

Posted by FrankH in Baufortschritt
Kein Sommerurlaub auf der Baustelle

Während in den benachbarten Institut die Zeit des Sommerurlaubs gekommen ist, herrscht auf der Baustelle des C4LP weiterhin rege Bautätigkeit. Nachdem die Decke des zweiten Obergeschoßes fertiggestellt wurde, laufen jetzt die Arbeiten am dritten und letzten Obergeschoß des Bürotrakts. Dagegen passiert auf der Nordseite, dem Labortrakt, derzeit eher wenig, da diese Fläche vermutlich wieder als Zwischenlager für Baumaterialien benötigt wird.

Posted by FrankH in Baufortschritt

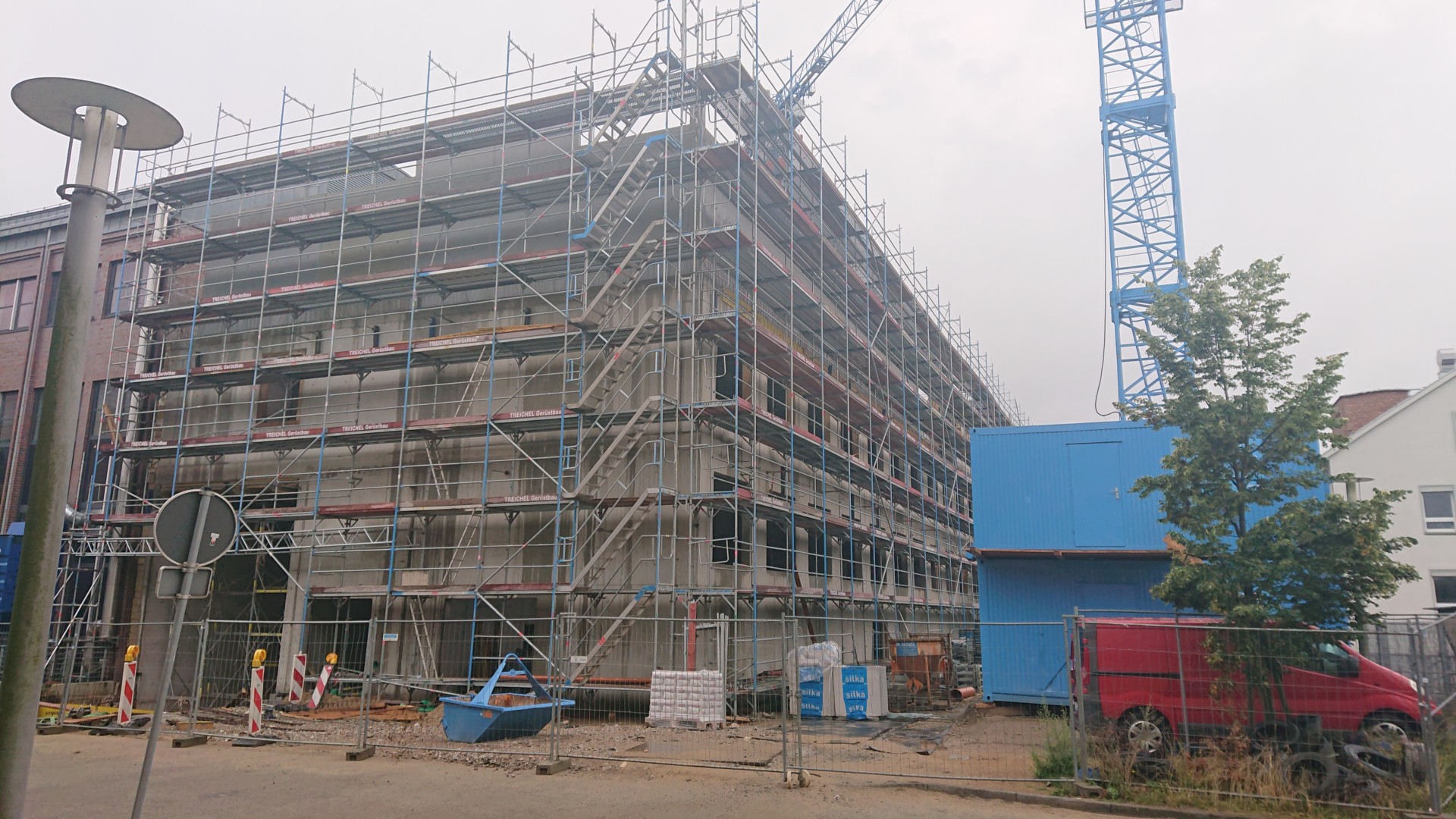

Zweites Obergeschß nähert sich der Fertigstellung

Zweites Obergeschß nähert sich der Fertigstellung

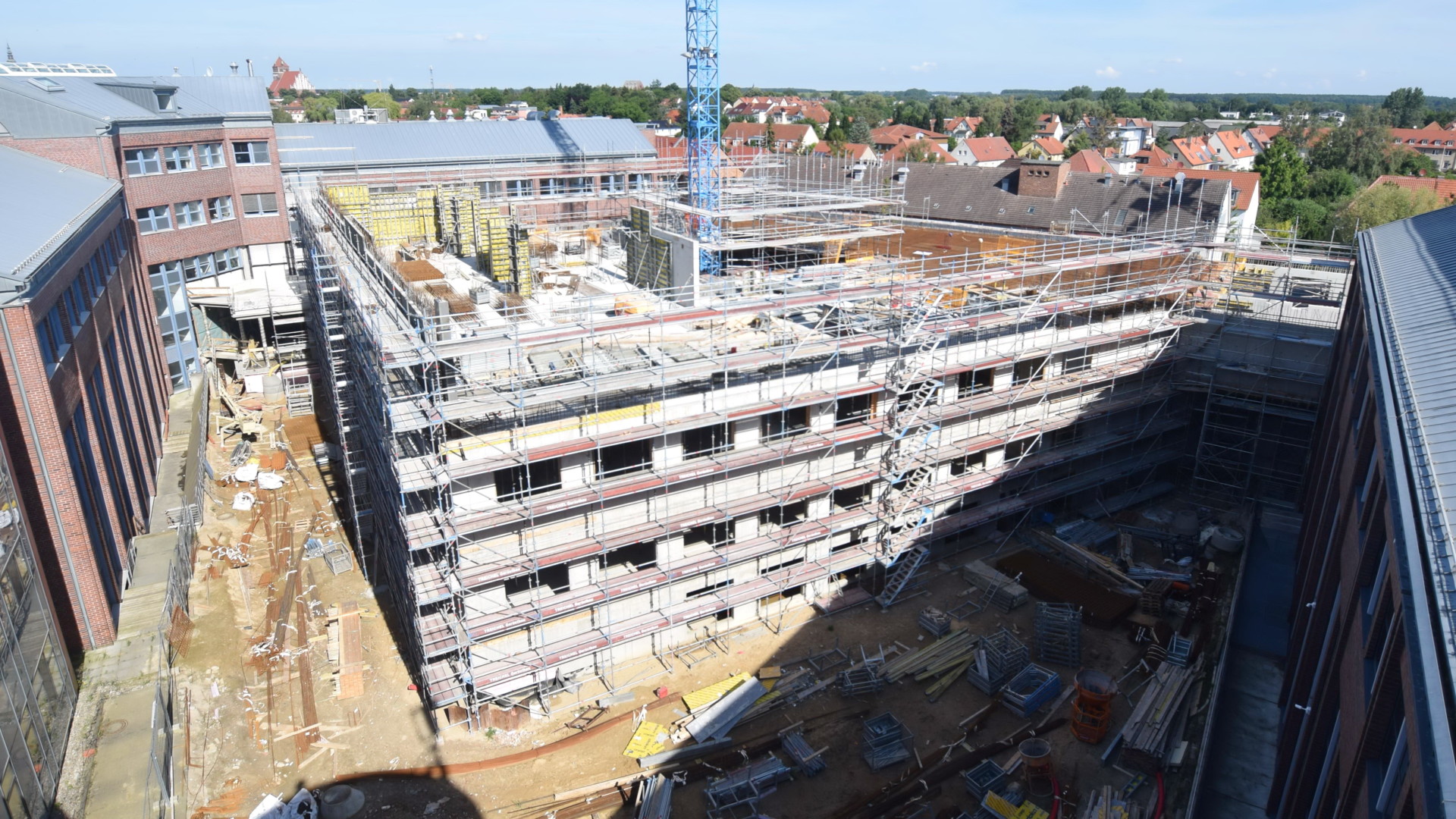

Aus der erhöhten Perspektive der Webcam sieht man, dass sich das zweite Obergeschoß mittlerweile in großen Schritten der Fertigstellung nähert. Während im Bereich der großen Labor auf der Nordseite vor dem Giebel des INP noch Seitenwände errichtet werden, gehen im Hof hinter dem Biotechnikum bereits die Vorbereitungen für das Gießen der Betondecke voran. Demnach sollte noch im Sommer das Richtfest gefeiert werden können. Continue reading →

Posted by FrankH in Baufortschritt
