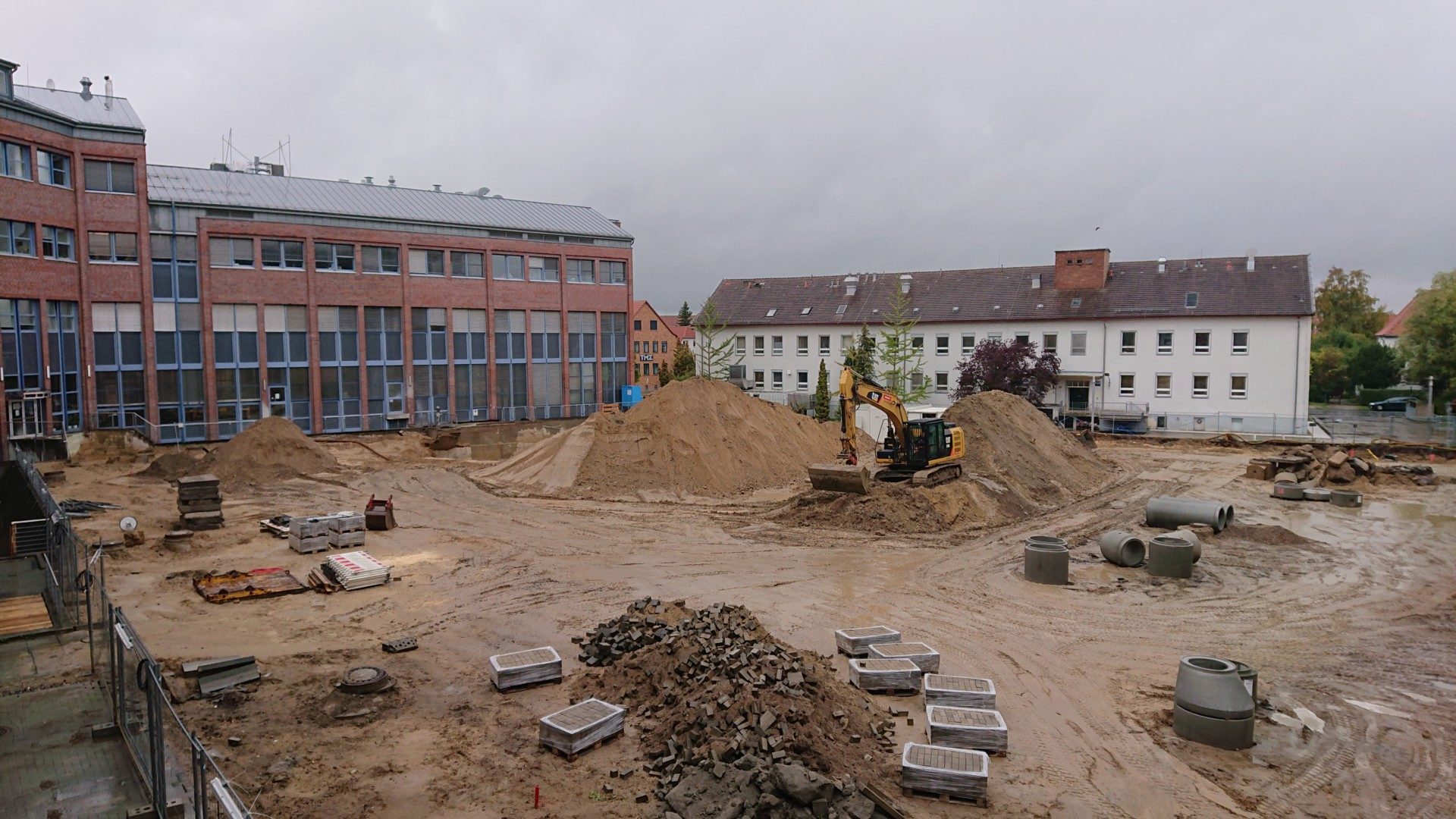

Aufgrund des Regens am Mittwoch und am heutigen Freitag ist in der zweiten Wochenhälfte eher wenig passiert. Das letzte Stück des Grabens am Nordgiebels wurde fertiggestellt und abgestützt. Dort wurden heute zum Feierabend die Kanalisationsrohre angeschlossen. Während der gestrigen Trockenphase verschwanden dann auch die langen Rohre, die einige Wchen auf dem Hof lagen, in der tiefen Baugrube unter der zukünftigen Zufahrt zur Tiefgarage auf der Biotechnikumsseite des Hofes. Heute wurden einige LKW-Ladungen des ersten Sandberges abgefahren. Die angelieferten Kanalisationsteile auf dem Hof reichen aber nicht für eine komplette “Hofrunde” – ob hier vielleicht alte Installationen weiterverwendet werden? Es würde allerdings wenig verwundern, wenn Montag weitere Kanalisationsfertigteile angeliefert werden würden. Die alten Schachtdeckel sind ca. 1m höher als das Bodenniveau und teilweise bereits während der Arbeiten beschädigt worden.
