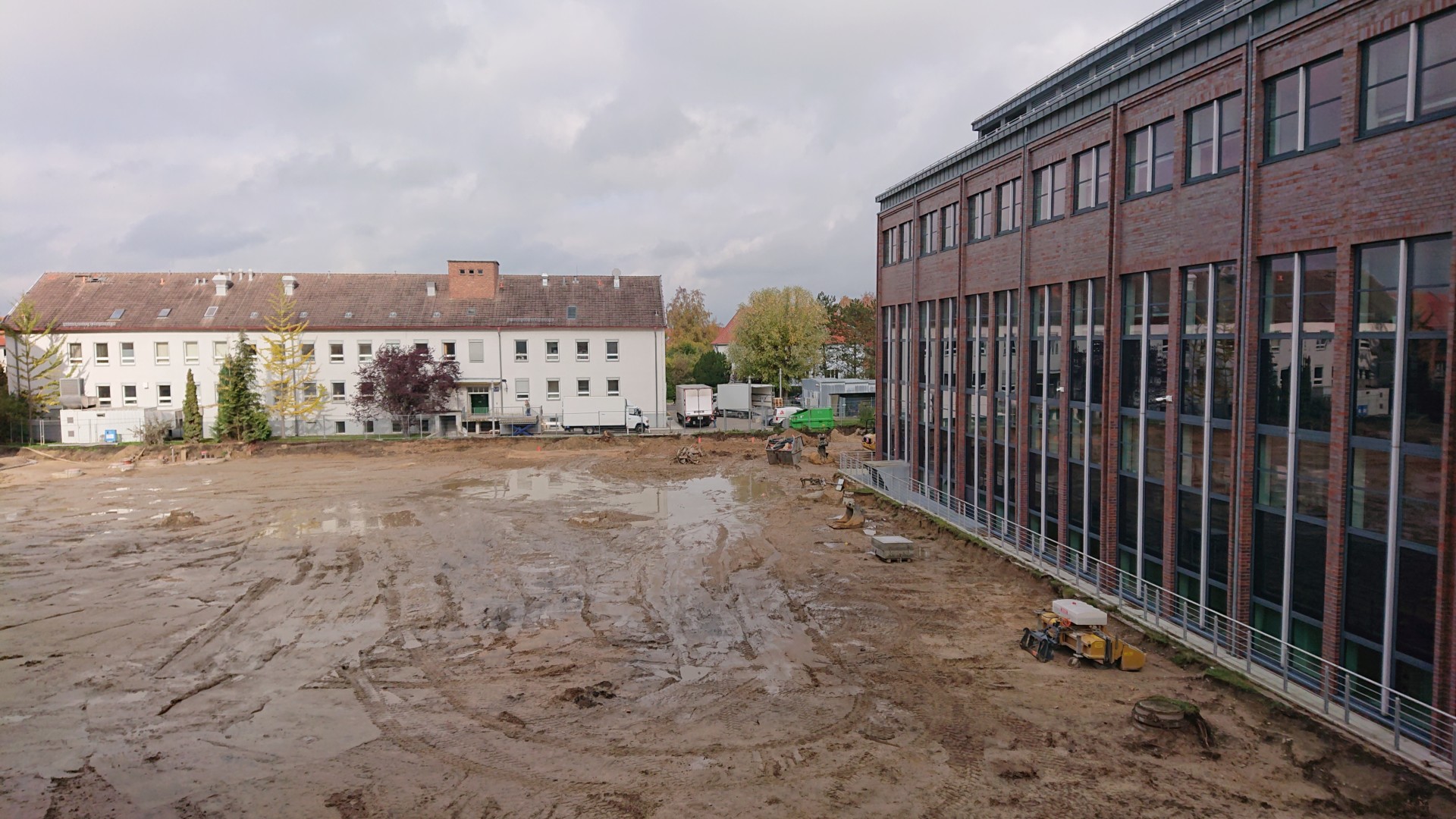

Wie erwartet haben in dieser Woche die Arbeiten für den Verbau und die Vorbereitung der Baugrube noch nicht begonnen. Anfang der ersten Novemberwoche sollen die ersten Teile der Spundwände angeliefert werden und ab Mitte der Woche auch die Ramme die Tätigkeit aufnehmen. Solange werden weiter die auf dem Hof benötigten Baustraßen in Form von zerkleinertem Bauschutt aufgebracht und verdichtet sowie insbesondere die Sägearbeiten an der Hof-Treppe des Biotechnikums und der Rampe am INP-Giebel zu Ende gebracht. Hier wurde man offensichtlich von der Enteisungsanlage der Rampe überrascht und ausgebremst.
Monat: Oktober 2019
Bau-Straßen-Bau

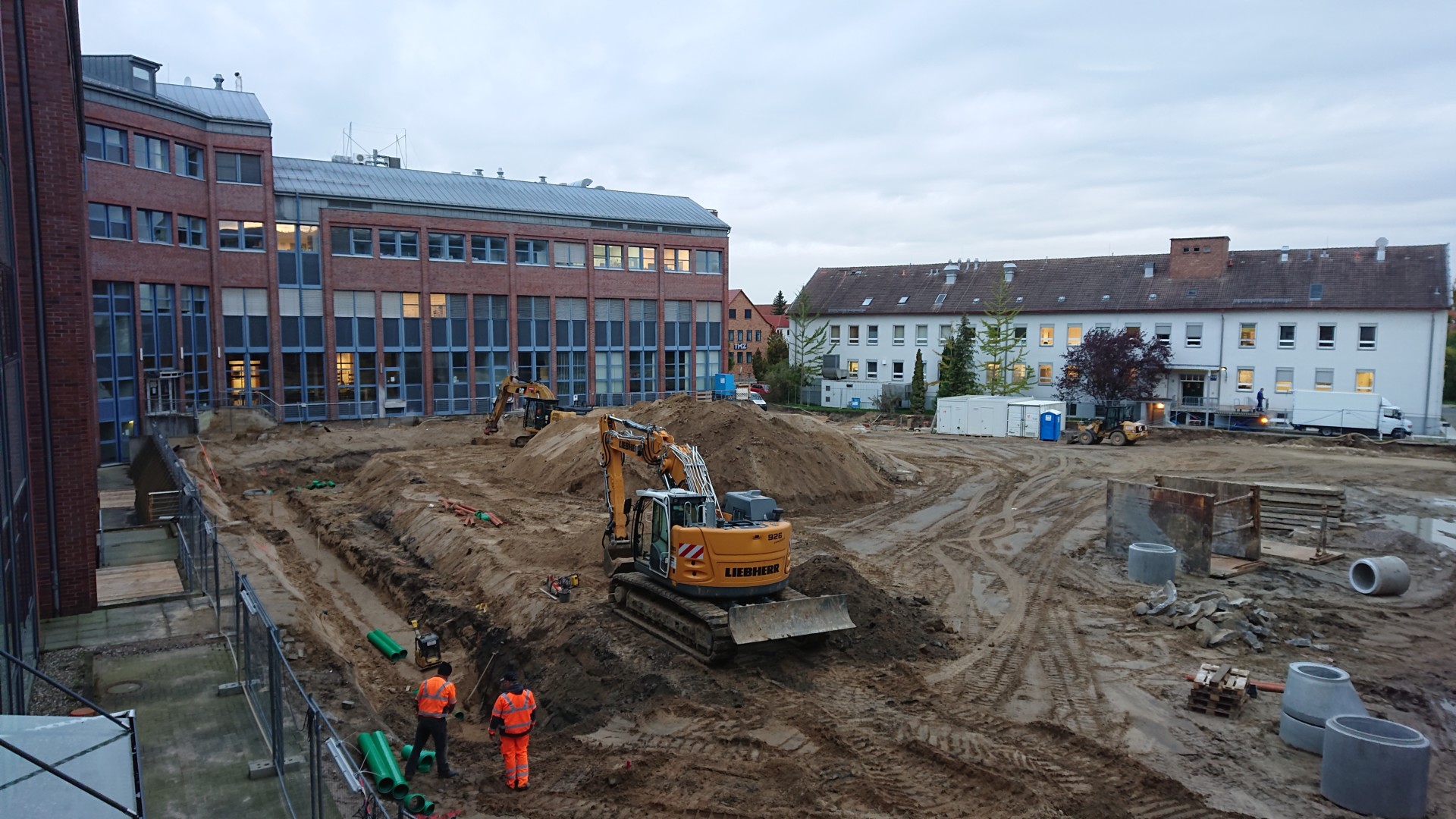

In der zweiten Wochenhälfe ist dann doch noch eine ganze Menge auf der Baustelle passiert, bevor es nächste Woche mit dem Rammen der Spundwände für die Baugrube losgeht. So wurde in dem Bereich, wo wahrscheinlich die schwere Technik stehen wird, die obere Bodenschicht entfernt und dort Bauschutt aus alten Ziegeln aufgebracht wurde. Diagonal über den Platz geht auch ein entsprechender Weg. An der Zufahrt zur Tiefgarage von der Rathenau-Straße wurde weiter an der Kanalisation gearbeitet (die Zugangsschächte waren die ganze Zeit geöffnet) und große Elektroschaltkästen installiert.
Baustraßenarbeiten

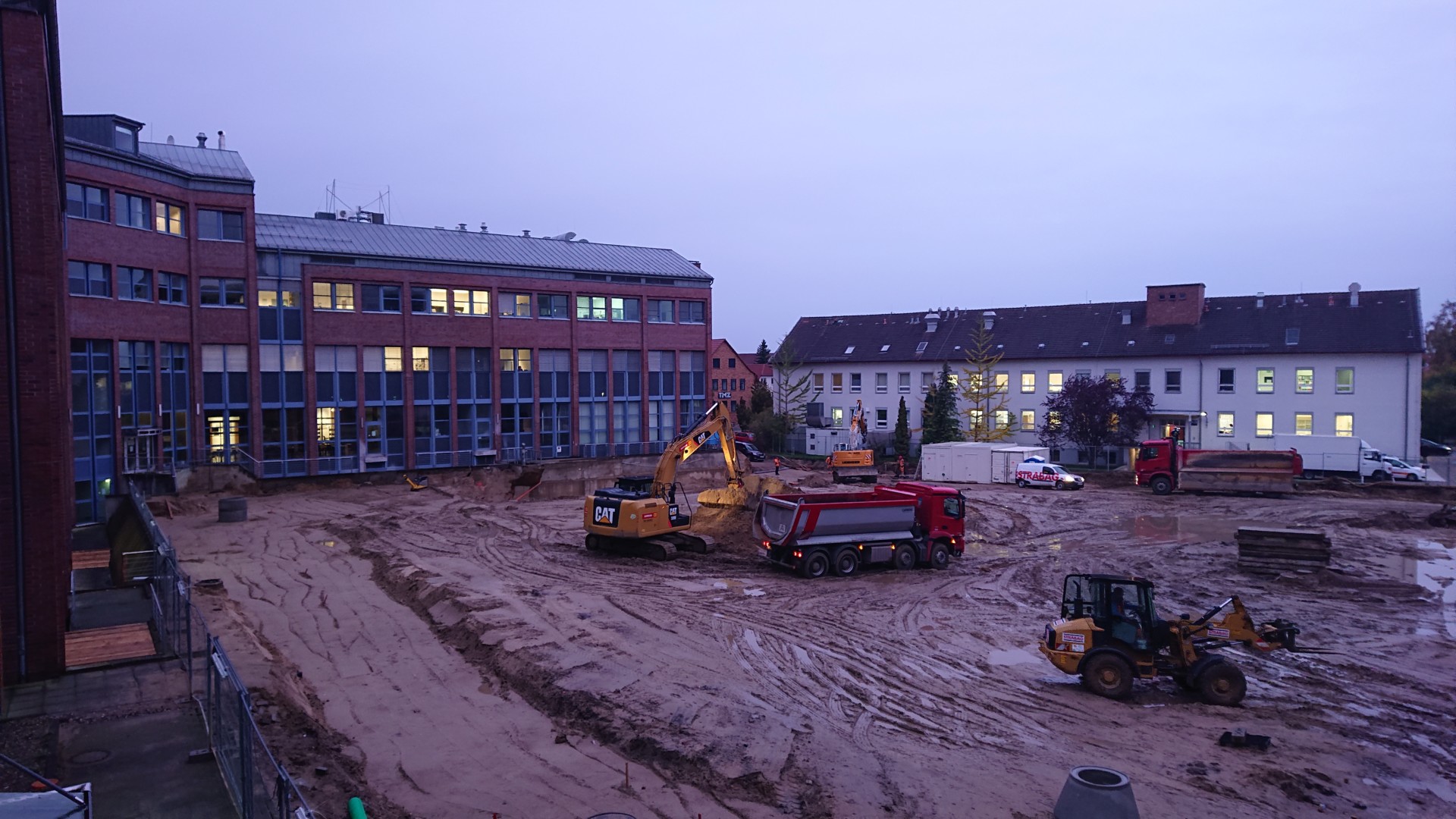

In der ersten Wochenhälfte der letzten vollständigen Oktoberwoche eher wenig sichtbares auf der Baustelle passiert – alles bereitet sich auf den Beginn der Bodenarbeiten nächste Woche vor. In Vorbereitung dessen wurde auf der Nordseite der Baustelle, oberhalb des früheren großen Kanalgrabens eine Baustraße errichtet und mit einer Planierwalze verdichtet. Continue reading →
Bereit für Großes
Der Hof scheint jetzt bereit für Großes zu sein. In der zweiten Wochenhälfte wurden nur noch weiter der Schutt und die Kleinteile abgefahren, die Fläche weiter eingebnet und etwas befestigt sowie die Baustellen-Container an den Giebel des INP verlagert. Continue reading →

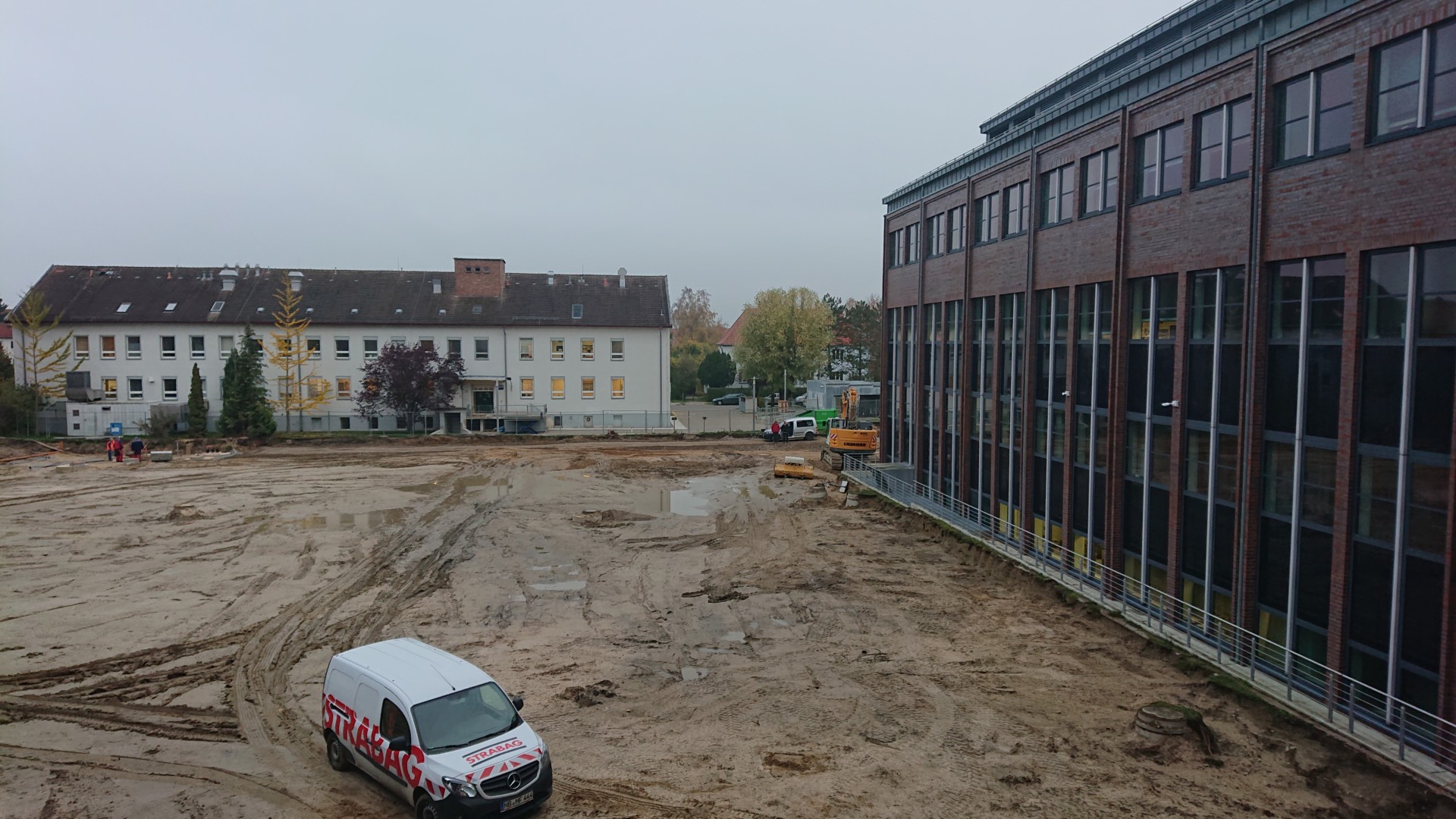

Vorarbeiten für Verbauarbeiten
Ende des Monats sollen nun doch endlich die für Oktober angekündigten Verbauarbeiten mit dem Bau der Spundwände für die Baugrube beginnen. Bis dahin müssen die Arbeiten an der Kanalisation abgeschlossen sein. Continue reading →
Platzrunde

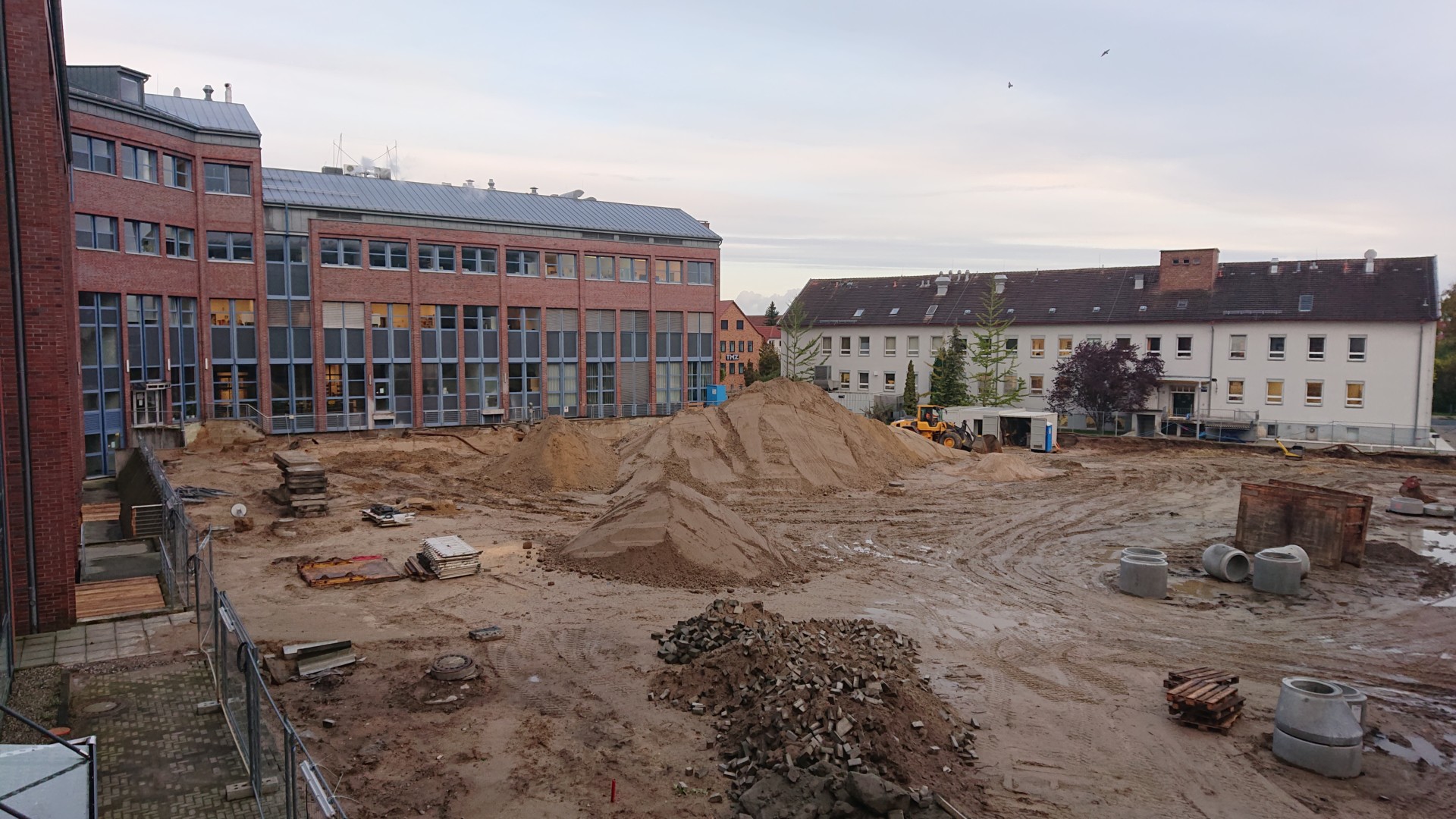

In dieser Woche gingen die Arbeiten an der Platzrunde der Abwasser-Kanalisation weiter. Mittlerweile liegen die Rohre auf der Südseite des Hofes und sowohl dort als auch auf der Westseite vor dem Biotechnikum wird der Graben bereits wieder verschlossen. Continue reading →
Aufräumarbeiten
Trotz des miesen Wetters anfangs dieser kurzen Woche waren die Bauarbeiter ziemlich aktiv. Hauptsächlich haben sie sich v.a. gestern mit Aufräumarbeiten befasst, die eigentlichen Fortschritte waren wetterbedingt etwas geringer. Continue reading →
