Schadensaufnahme

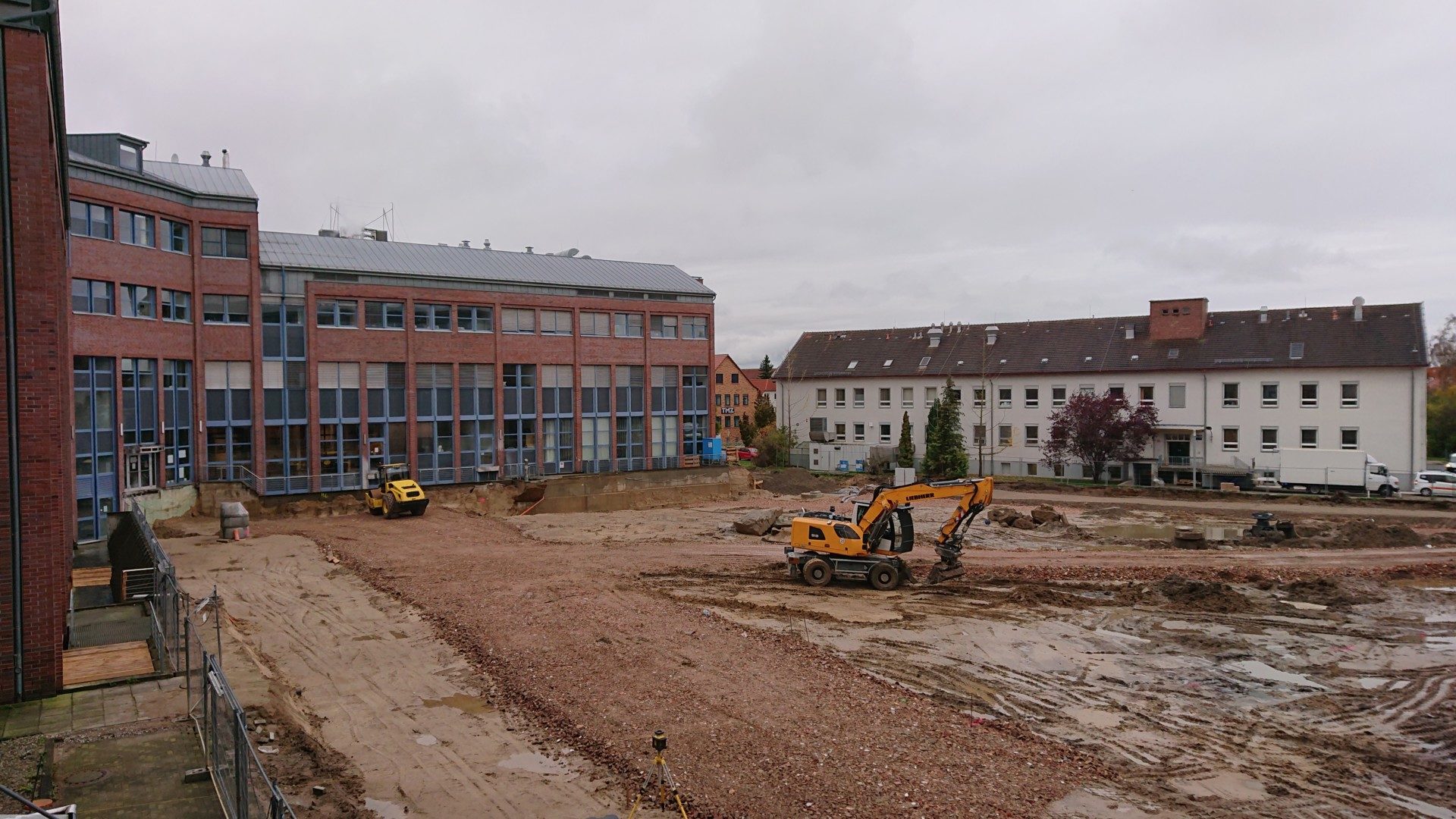

Trotz des starken Regens der letzten Tagen sieht die Baufläche derzeit eigentlich ganz gut aus – ein Zeichen für das gut funktionierende Regen- und Abwasser-Managment. Der Baufortschritt ist jedoch weiterhin hinter dem Plan. Die Baustraßen sind noch nicht komplett gelegt, gerade heute wurden noch Markierungen für die Bahn entlang der Ostseite des Hofes markiert. Parallel findet derzeit eine Schadensaufnahme in den Bestandsgebäuden um den Hof herum statt.

Dabei wird festgestellt, welche Bauschäden bereits vorhanden sind, um Auswirkungen der anstehenden Arbeiten später erkennen zu können. Mit dem Rammen der Spundwände kann erst begonnen werden, wenn dies in allen vier Gebäuden abgeschlossen und protokolliert ist. Daher verwundert es wenig, dass die Lieferung der Spundwände noch nicht wie angekündigt (ab 05.11.) begonnen hat und auch von der Ramme noch nichts zu sehen ist. Die ursprüngliche Planung der vorherigen Woche war von einem Beginn des Rammens der Spundwände am 07.11. ausgegangen.
