Die letzten zwei Tage waren hauptsächlich durch den Aufbau des großen Krans in der Mitte der Baustelle geprägt. Trotz des regnerisch-kalten Wetters waren hierfür einige artistische Leistungen notwendig. Mittlerweile gehen jedoch die Baggerarbeiten genauso mit voller Kraft weiter wie die Stahlgerüstvorbereitungen und Schalungsbauten zur Verbereitung des Gießens des nächsten Fundamentteils. Vermutlich wird dies zum Ende der Woche geschehen, damit das Ganze über das Wochenende abbinden kann. Continue reading →
Monat: Januar 2020
Morgenstunde hat Gold im Munde
Aufgrund von Zeitproblemen kommt das Update zur zweiten Wochenhälfte erst jetzt mit Bildern vom Montagmorgen. Zum Ende der vorherigen Woche beschränkten sich die Arbeiten v.a. auf die Vorbereitung der nächsten Fläche für das Gießen der Betongrundfläche. Continue reading →

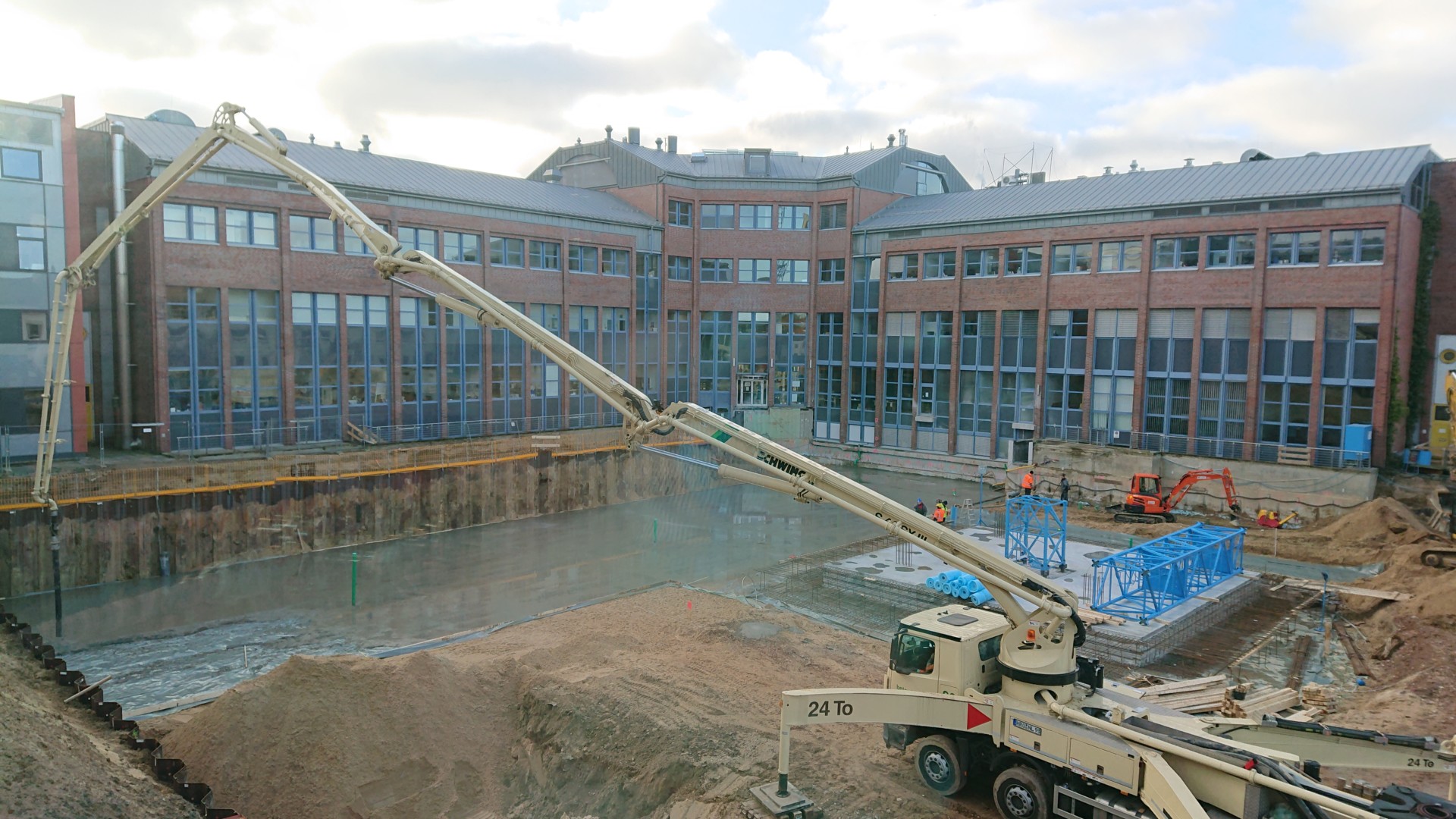

Betongründung
In dieser Woche gab es wieder sichtbare Fortschritte und Veränderungen auf der Baustelle. Für die anliegenden Institute und Anwohner ist sicherlich die wichtigste Neuigkeit, dass die die Unterfangungsbohrungen der Fundamente abgeschlossen sind und mittlerweile die Schrägbohrmaschine und der dazugehöhrige Betonmisch- und Pump-Container bereits abtransportiert wurden. Dadurch ist wieder etwas mehr Platz auf dem Hof. Continue reading →
Kranfundament
In den letzten Tagen wurde auf der Baustelle hauptsächlich am Stahlgerüst für den ersten großen Teil des Fundamentes gearbeitet, der mittlerweile betoniert wurde. An dieser Stelle wurde auch ein weiterer Kran eingebaut, der so auch nicht auf dem ursprünglichen Plan verortet war. Offensichtlich gibt es weitere Änderungen des Grundrisses, da der zukünftige Innenhof, in dem der Kran vermutlich steht, weiter nach Osten sein sollte. Continue reading →
Blaue Stunde
Weil in den letzten Tagen so viel passiert ist, gibt es heute schon ein Foto aus der blauen Stunde. Mittlerweile ist klar, dass auf der dünnen Platte ein Kran einbetoniert wird, denn um dessen Fundament herum wurde in den letzten Tagen das Geflecht für das Stahlbeton-Fundament erstellt. Parallel dazu wird weiter im Bereich der zukünftigen Tiefgarage ausgebaggert – bis zu einer beeindruckenden Tiefe. Continue reading →
Grundplatte
Zum Ende der Woche wurde ein weiterer wichtiger Schritt auf der Baustelle geschafft: Es wurde mit den ersten Betonierungen der Grundplatte begonnen. Parallel dazu gingen die Unterfangungsbohrungen am Giebel des INP weiter und auch die Ausbaggerungen im Bereich der zukünftigen Zufahrt für das Gebäude wurden mit hoher Intensität weitergeführt. Continue reading →
Guter Start ins neue Jahr
Die Bauarbeiten sind gut ins neue Jahr gestartet. In den ersten fünf Arbeitstagen ist schon eine Menge geschafft worden. Nachdem die Ramme über die Feiertage auf dem Hof geparkt war, wurde sie Anfang der Woche noch kurzzeitig am Nordgiebel für die fehlende Spundwand entlang der Hausdorff-Straße eingesetzt, steht mittlerweile aber schon bereit für den Abtransport. Continue reading →
