In den Wochen nach dem Richtfest haben sich die Arbeiten am C4LP temperaturbedingt auf die Winterfestmachung des Baus und den Beginn des Innenausbaus konzentriert. Mittlerweile sind alle Fenster montiert und sowohl an den Wetterseiten (Norden und Westen) als auch weitestgehend auf dem Hof große Teile der Wärmeisolierungen angebracht. Laut Zeitungsberichten sind die Arbeiten für Heizung, Sanitär und Elektro im vollen Gange. Continue reading →
c4lp
Richtfest
Am vorigen Freitag war der Termin für das Richtfest des Zentrums für Lifescience und Plasmatechnology (C4LP). Corona-bedingt fanden allerdings keinerlei Feierlichkeiten statt und es bestand auch keine Möglichkeit für die zukünftigen Nutzer, die Baustelle zu besuchen und den aktuellen Stand der Bauarbeiten zu besichtigen. So bleibt auch weiterhin nur der Blick von Außen auf das Gebäude – auch wenn sicherlich schon an vielen Stellen der Innenausbau begonnen hat. Continue reading →
Fensterbau
Der offensichtlichste Fortschritt der letzten zwei Wochen auf der Baustelle war der Einbau der ersten Fenster. Während auf der Hofseite des Gebäudes zunächst nur Fensterrahmen des 1.,2. und 3. Obergeschosses montiert wurden, sind auf der Nordseite am Labortrakt bereits Scheiben montiert. Dort wurden auch die Zugänge mittels provisorischer Holztüren versperrt.
Dacharbeiten

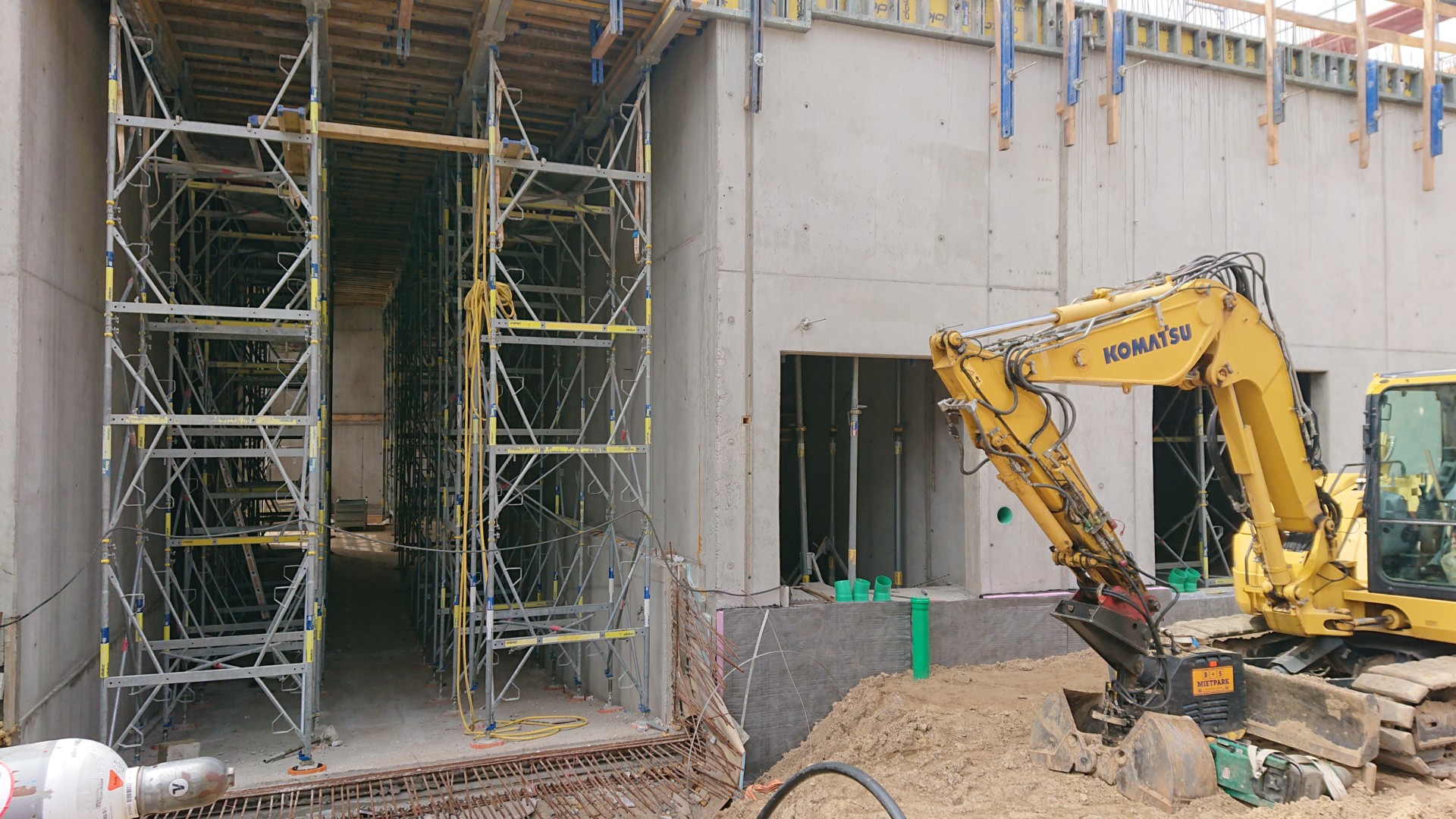

In der zweiten September-Hälfte konzentrierten sich die Arbeiten auf den Bereich des Daches und des dortigen Funktionsgeschosses. Leider ist dieser Bereich nur über die Webcam einsehbar, da der Bau mittlerweile die umliegenden Gebäude überragt. Im Hofbereich zwischen C4LP und INP wurde nochmal gebaggert und die Kanalisation vom Fundament des INP zum Fundament des C4LP verlegt. Ob das so geplant und dokumentiert wurde? Continue reading →
Bauarbeiter nutzen Spätsommer
Dank der spätsommerlichen Bedingungen gehen die Arbeiten am C4LP weiter gut voran. Da bereits an der Decke des vierten Obergeschosses gearbeitet wird, lässt sich der aktuelle Baufortschritt allerdings nicht mehr so gut beobachten. Ende der Woche wurden jedenfalls die Umfassungen des Daches gegossen, was darauf hindeutet, daß es dort oben bereits weitergeht. Continue reading →
Straßensperrung
Mit dem Fortschritt der Bauarbeiten ist auch der Anschluß des Baus an die städtische Infrastruktur verbunden. Dies zeigt sich aktuell durch eine komplette Sperrung der Felix-Hausdorff-Straße – dort werden derzeit die Wasser-/Abwasserrohre und vermutlich auch die Starkstromversorgung auf Höhe der Rampe und Zufahrt zum Hof in den Boden eingebracht. Continue reading →
Es entsteht ein viertes Obergeschoß!
In den vergangenen Tagen wurde nicht nur das dritte Obergeschoß, sowohl im Bereich der Büros auf dem ehemaligen Hof des Biotechnikums, sondern auch im Labortrakt hinter dem Nordgiebel des INP fertiggestellt. Überraschenderweise wurde auch mit dem Bau eines weiteren Obergeschoßes begonnen, denn in den am letzten Freitag gegossenen Teilen der Südwand am Biotechnikum sind Fenster der gleichen Größe wie bei den Geschossen darunter vorgesehen. Damit wird der Bau deutlich höher als die umgebenden Gebäude. Continue reading →
Zweites Obergeschoß wächst weiter
In der vergangenen Woche gingen die Arbeiten am zweiten Obergeschoß weiter. Tragende Säulen und auch erste Zwischenwände wurden auf dem Bereich der Biotechnikum-Hofseite errichtet. Die Lieferrampe am Nordgiebel des INP ist jetzt klar zu erkennen – möglicherweise wird es hier auch eine Zufahrt (für die Feuerwehr?) zum Innenhof geben. Continue reading →
